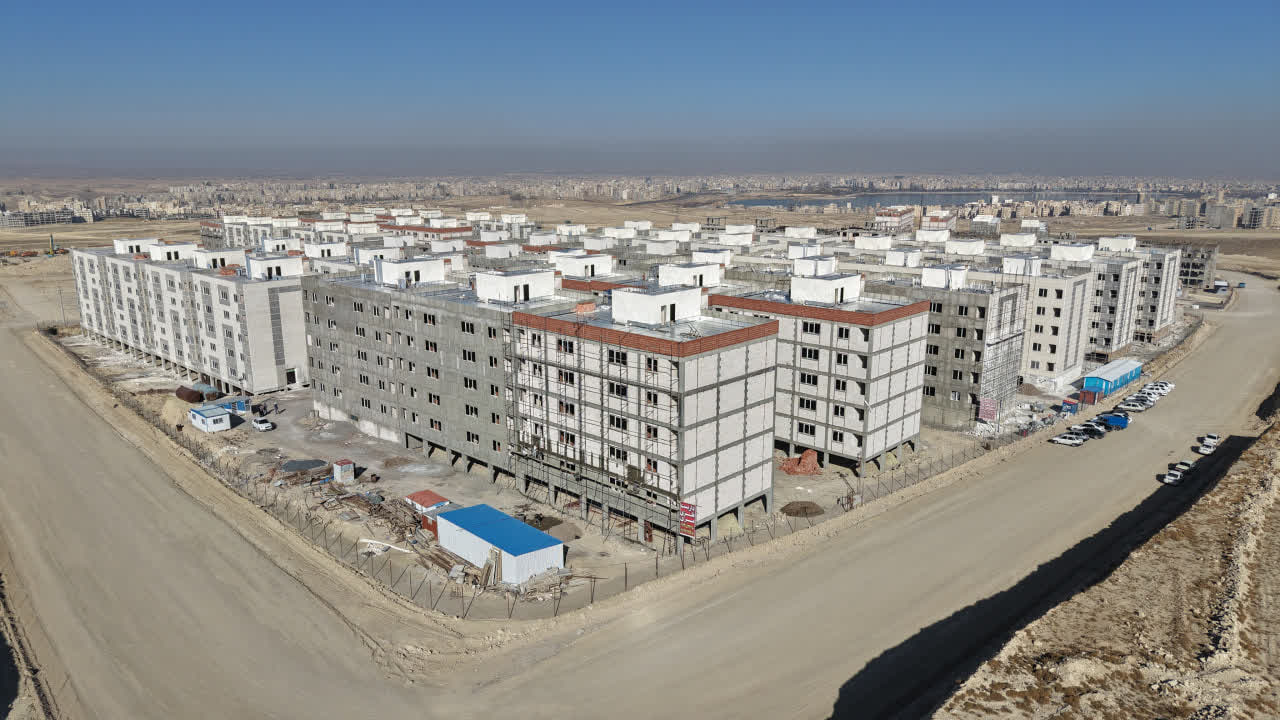

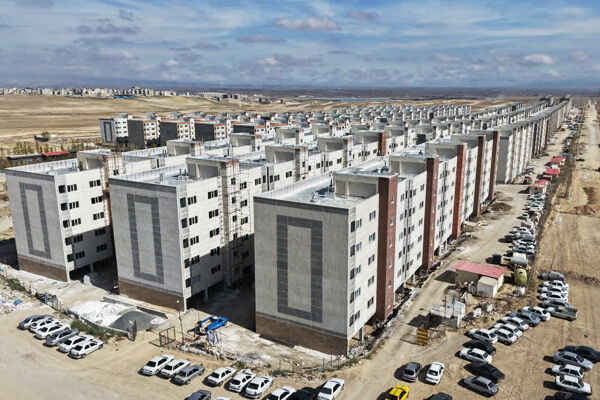

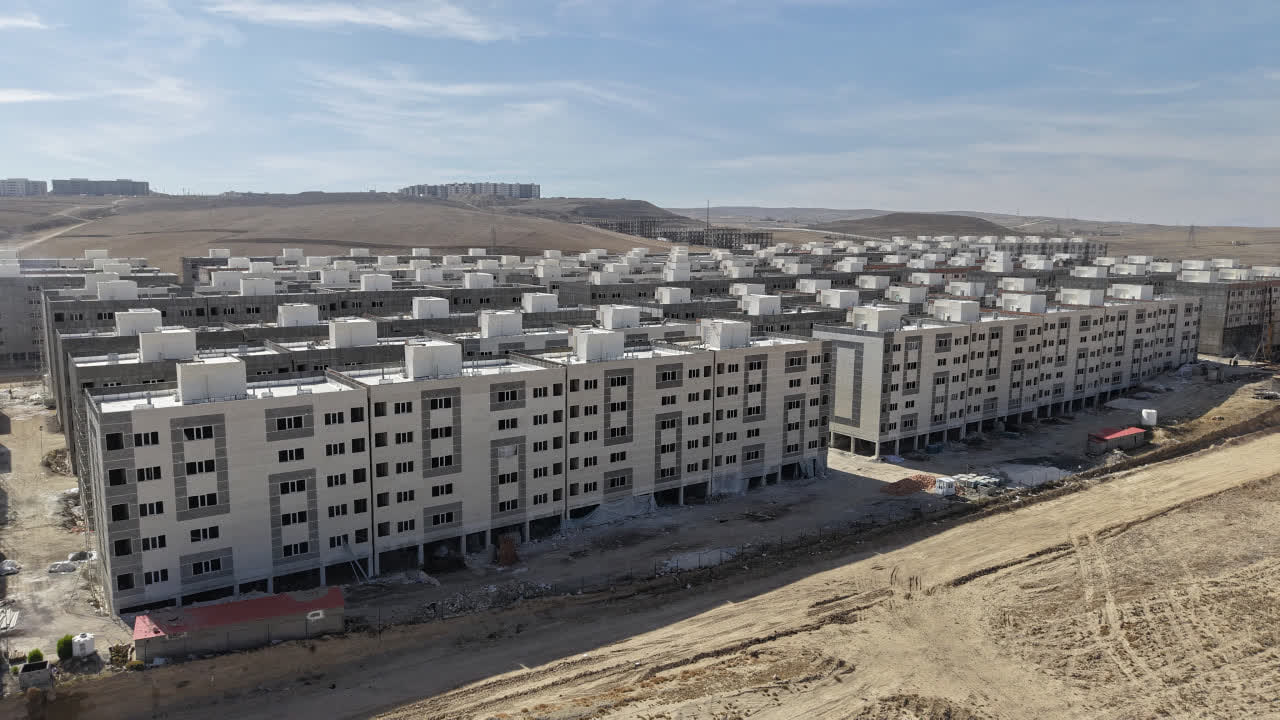

به گزارش پایگاه خبری وزارت راه و شهرسازی استان اردبیل، محبوب حیدری مدیرکل راه و شهرسازی استان اردبیل در بازدید از پروژههای در حال اجرای نهضت ملی مسکن شهر اردبیل اظهار داشت: در حال حاضر عملیات ساخت ۱۷ هزار و ۹۰۴ واحد مسکونی طرح نهضت ملی مسکن در شهرکهای سردار شهید حاجقاسم سلیمانی و سردار شهید سید جعفر خراسانی شهر اردبیل در حال اجراست.
وی گفت: در این پروژهها روزانه بیش از ۲ هزار نیروی انسانی در قطعات مختلف در دست احداث مشغول به کار هستند.
مدیرکل راه و شهرسازی استان اردبیل به حجم گسترده عملیات ساخت واحدهای مسکونی در شهر اردبیل اشاره کرد و افزود: شهر اردبیل کارگاه عمرانی بزرگ ساخت مسکن طرح نهضت ملی بوده و یکی از استانهای پیشرو کشور در این طرح بوده و هم اکنون عملیات ساخت واحدهای مسکونی در ۷۸۲ بلوک طراحی شده در دو شهرک شهید سلیمانی و شهید خراسانی شهر اردبیل در حال اجرا است.
حیدری ادامه داد: روزانه و بطور منظم نظارت بر طرحهای نهضت ملی مسکن توسط ناظرین سازمان نظاممهندسی در تمامی مراحل اجرا انجامگرفته و در صورت نیاز موارد لازم در این راستا به سازندگان واحدها اعلام میگردد.
وی تأکید کرد: بررسی مراحل ساخت، تأیید نوع مصالح، صورتجلسات و بررسی صورتوضعیتهای قطعات در حال اجرا بهصورت جداگانه برای هر پروژه بهصورت روزانه مستمر توسط مهندسین ناظر مقیم از طرف اداره کل راه و شهرسازی استان اردبیل در حال انجام است.

مدیرکل راه و شهرسازی استان اردبیل به تشریح قطعات در حال اجرا در شهرک ۶۴۵ هکتاری سردار شهید حاجقاسم سلیمانی اردبیل پرداخت و اظهار داشت: در این شهرک از تعداد ۱۵ هزار و ۵۴۰ واحد در حال احداث، پروانه ساختمانی ۱۵ هزار و ۳۶۰ واحد اخذ شده، اسکلت طبقات ۱۴ هزار و ۱۱۶ واحد به اتمام رسیده و دیوارچینی ۱۱ هزار و ۳۱۹ واحد تکمیل شده است.
دبیر شورای مسکن استان اردبیل ادامه داد: هم اکنون در شهرک شهید سلیمانی اردبیل به تعداد ۶۷۴ بلوک در ۱۸ قطعه با ظرفیت احداث ۱۵ هزار و ۵۴۰ واحد در مرحله اجراست و سازندگان این قطعات با تمام تلاش و همت جمعی با ۲ هزار و ۲۳۰ نفر نیروی انسانی مشغول فعالیت هستند.
حیدری به بانکهای عامل مشارکتکننده در این شهرک اشاره کرد و گفت: در شهرک شهید سلیمانی اردبیل ۵ بانک عامل ملت، تجارت، صادرات، ملی و اقتصاد نوین با مشارکت مالی خود نسبت به انعقاد قرارداد ۱۵ هزار و ۳۶۰ واحد و پرداخت تسهیلات به ۱۳ هزار و ۴۱۲ واحد تاکنون اقدام نمودهاند.
وی افزود: هم اکنون ۱۰ قطعه از شهرک شهید سلیمانی اردبیل در مرحله اجرای نمای ساختمانی و نازککاری داخل واحدها بوده و سازندگان این قطعات در تلاش برای تکمیل کارهای پایانی واحدها هستند.

مدیرکل راه و شهرسازی استان اردبیل به تشریح قطعات در حال اجرا در شهرک سردار شهید سید جعفر خراسانی اردبیل پرداخت و اظهار داشت: در این شهرک پروانه ساختمانی ۲ هزار و ۱۴۴ واحد مسکونی صادر شده و اسکلت طبقات یک هزار و ۶۸۸ واحد به اتمام رسیده و تاکنون دیوارچینی یک هزار و ۴۵۰ واحد تکمیل شده است.
حیدری ادامه داد: در حال حاضر در شهرک شهید خراسانی شهر اردبیل به تعداد ۲ هزار و ۳۶۴ واحد مسکونی طرح نهضت ملی مسکن با ۱۰۸ بلوک در ۸ قطعه توسط سازندگان این پروژهها با ۱۹۳ نفر نیروی انسانی مشغول بکار مرحله اجرا را طی میکنند.
وی به بانکهای عامل مشارکتکننده در این شهرک اشاره کرد و افزود: در شهرک شهید خراسانی اردبیل ۴ بانک عامل ملی، اقتصاد نوین، پارسیان و سپه با مشارکت مالی خود تاکنون برای ۲ هزار و ۱۴۴ واحد مسکونی نسبت به انعقاد قرارداد بانکی اقدام نمودهاند.
مدیرکل راه و شهرسازی استان اردبیل ادامه داد: در حال حاضر ۷ قطعه از این شهرک در مرحله اجرای نمای ساختمانی، سفتکاری واحدها در مرحله پایانی و شروع عملیات نازککاری است.
رئیس شورای هماهنگی راه و شهرسازی استان اردبیل تأکید کرد: متقاضیان طرحهای نهضت ملی مسکن استان اردبیل نسبت به واریز آورده خود در موعد مقرر اعلامی از سوی اداره کل راه و شهرسازی استان اقدام نمایند تا به پیشرفت اجرای پروژههای در حال احداث لطمهای وارد نشده و طبق برنامه زمانبندی شده تکمیل و تحویل واحدهای مسکونی را به متقاضیان شاهد باشیم.
حیدری اضافه کرد: در صورت عدم واریز بهموقع آورده متقاضیان این طرح در موعد مقرر اعلامی، منجر به طولانیبودن اجرای پروژه و تأخیر در اتمام تحویل واحدهای مسکونی با هزینه ساخت بالا و ضرر و زیان مالی خواهد بود.
